【项目纪实】省九建公司加格达奇项目纪实

加格达奇区城镇老旧小区改造工程(37个小区)。工程总价1.7亿元,是省百大项目,是加区重要民生工程。该项目主要包括主体部分维修改造及场区改造。主体维修改造部分包括:外墙粉刷、屋面彩钢更换、屋面保温、楼梯间加暖气、楼梯扶手粉刷、楼梯间粉刷、地沟保温、单元门更换、塑钢窗维修更换、楼道内声控灯安装等。场区改造部分包括:铺设步道板、新建沥青混凝土地面、新建凉亭、新建篮球场地、新建羽毛球场地、新建停车场、新建及维修挡土墙。合同工期为2020年6月25日-2020年12月30日,工期188天。加格达奇区入冬早,早晚温差大,实际施工只能到10月1日左右,实际工期只有100天左右。

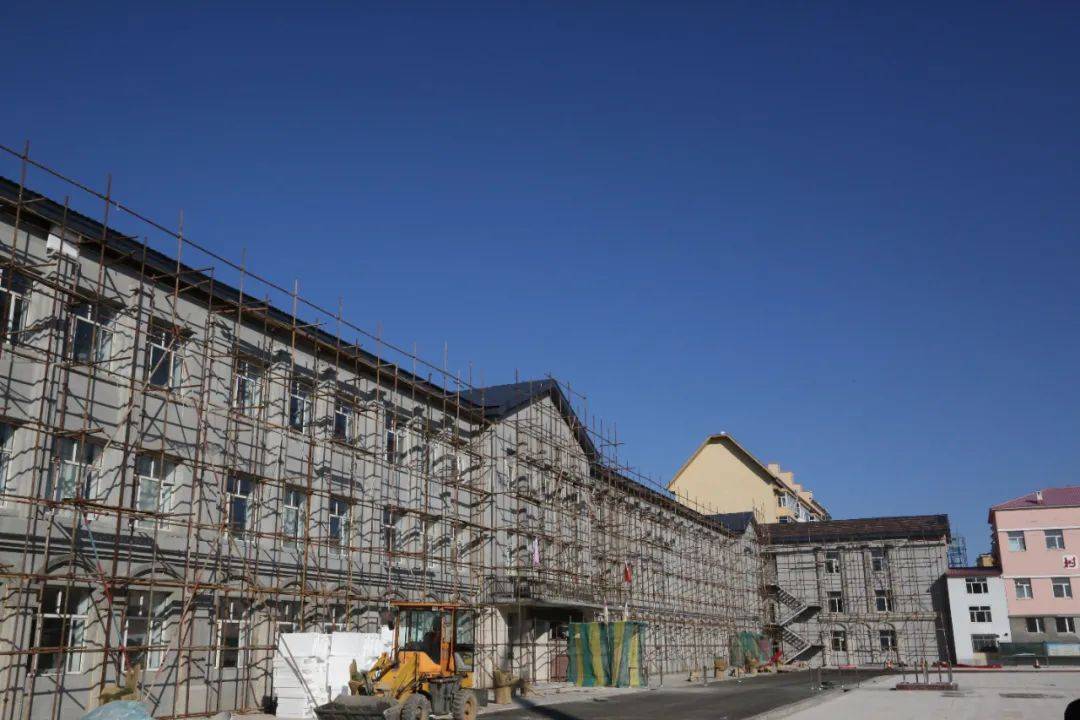

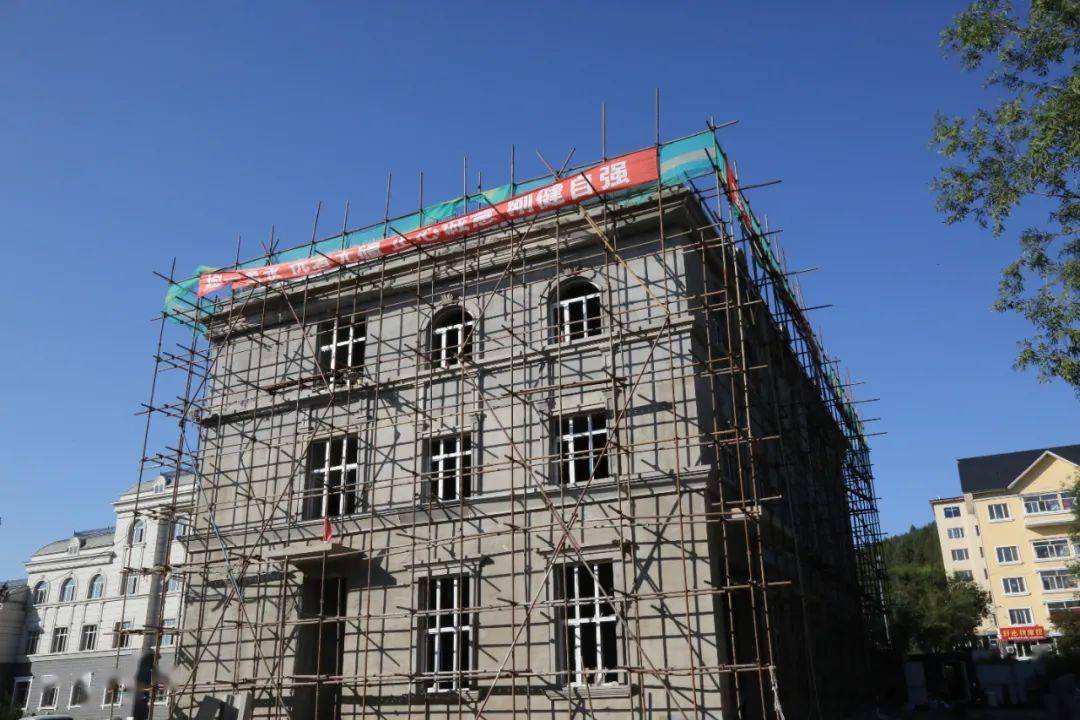

老旧小区改造项目单体楼多,施工场地均为居民区,在保证工期的情况下,还要确保居民的正常出行及休息。迄今为止,楼房主体施工已按照合同清单要求完成全部施工任务95%。

目前,项目的主要施工任务已转向场区施工,场区施工难度大、涉及各工种交叉作业较多,施工面积广,遍布整个加格达奇区,施工区域无法封闭。此外,场区地下还存在着各种隐蔽管线,为场区施工带来极大的困难。公司结合场区工期紧、范围广的情况特点,组织了十四支施工队伍,同时进场施工。现已完成厂区施工任务的80%,按照公司整体施工计划安排,计划9月底前完成所有场区施工工作。

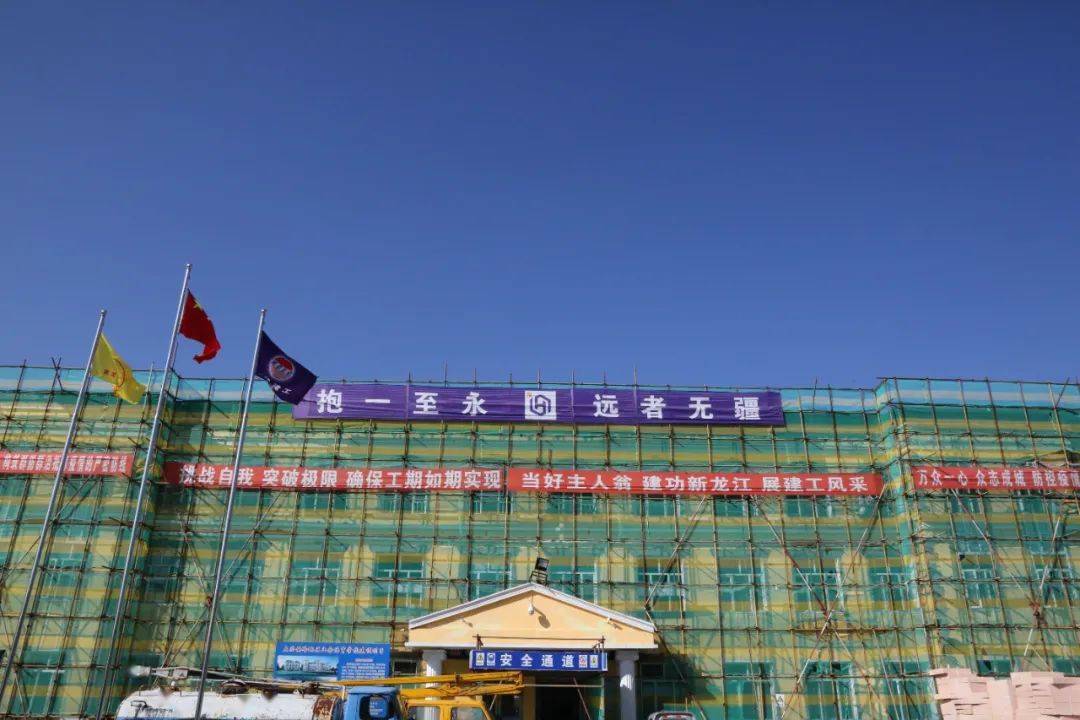

九建公司非常重视这项省百大项目、加区重要民生工程建设,党总支书记、董事长李春涛,党总支副书记、总经理谢凤军始终在加格达奇施工现场和项目部人员一同奋战在施工第一线,九建公司将进一步加大技术、人力的投入力度,抢抓施工最佳黄金期,科学组织施工,确保工程质量、进度及施工安全,争取改造项目早日竣工。

供稿:九建公司
